截止到十月底,我项目部全部完成望城路的污水管道、雨水管道及给水管道,未筛分碎石全部填筑完成。规划四路完成一侧雨水污水,未筛分碎石计划下月5日前填筑完成,规划四路的给水由于天气寒冷,暂时无法施工。
建新丽景项目暂时处于停工状态,最好冬季安全措施,待来年恢复施工。

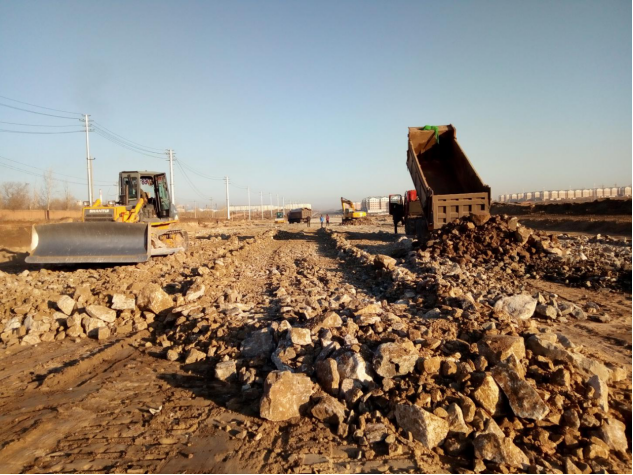

1、望城路及规划四路未筛分碎石填筑合计19126m³

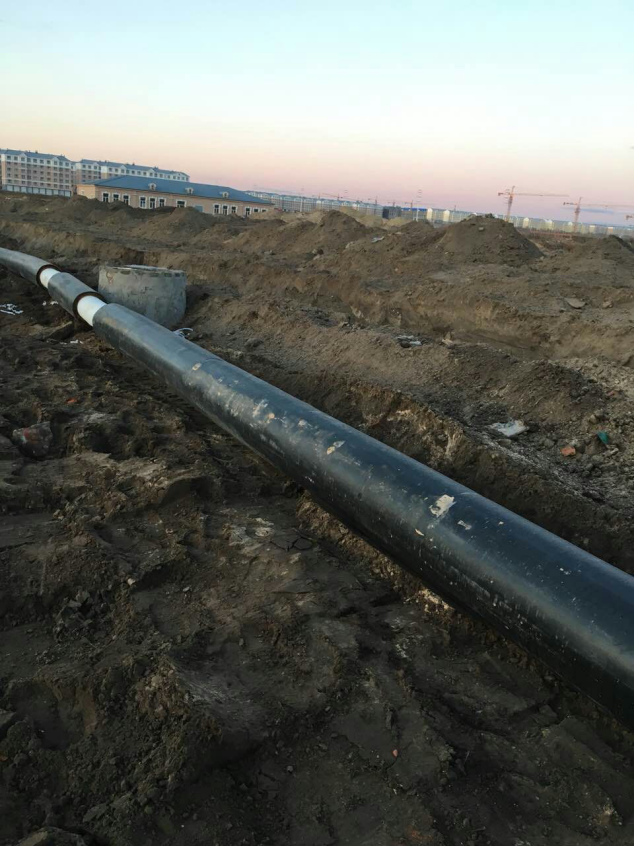

2、望城路完成给水管道施工138m

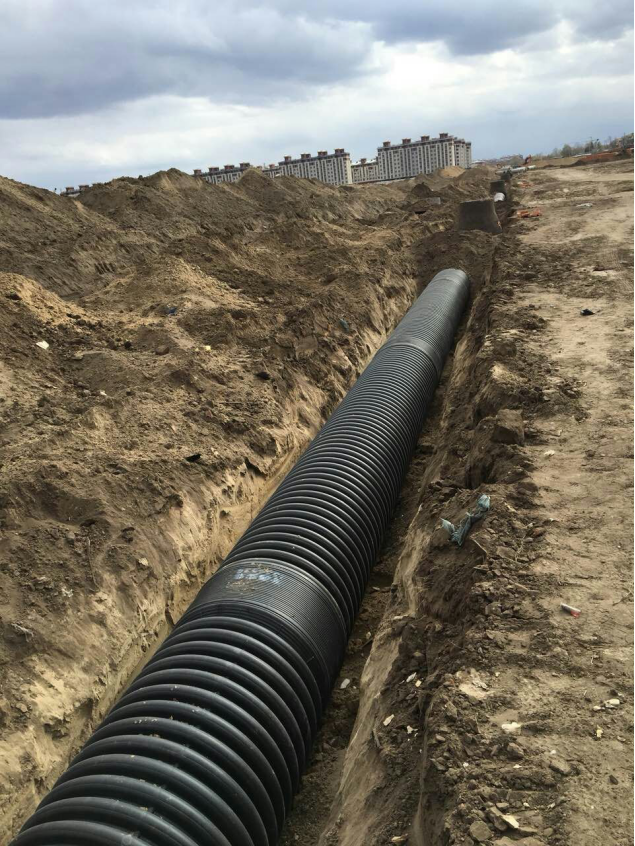

3、望城路规划四路雨水管道1374m

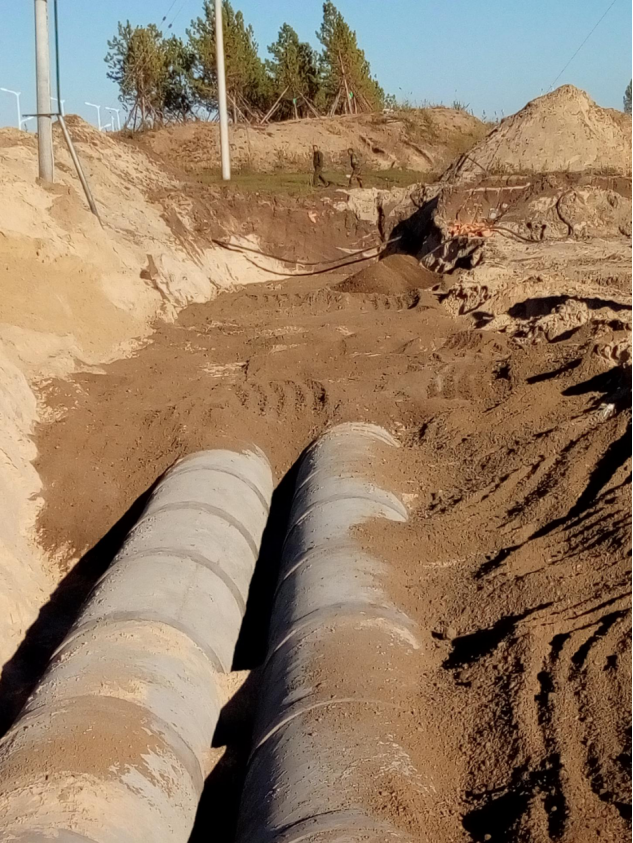

4、规划四路φ1200过街管42m*2
